关于加气砖的施工流程,你了解多少?

2019-09-11

1、 蒸压加气混凝土砌也叫重庆加气砖轻质砖,泡沫砖,保温砖,它的特点

蒸压加气混凝土砌块是以水泥、矿渣、砂、石灰等为主要原料加入发气剂,经搅拌成型,蒸压养护形成的实心砌块。其特点为:质量轻,05.06级仅为500~600kg/m3;抗压强度高,可达3.5~7.5Mpa,保温隔热性能好,导热系数为0.11~0.16w/(m.k),吸声、隔声性能好;耐火度高;易于加工,可在其上钉、切、锯,施工方便。但由于该墙体材料材质疏松,吸水性强,散水性差,在施工中如控制不好,易产生裂纹、发霉等缺陷。

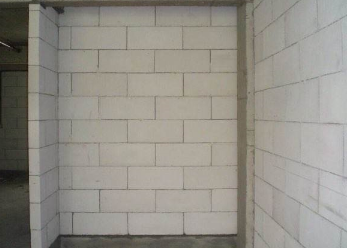

加气砖

2、 施工前期准备工作

制定施工工艺流程如下:

采购砌块→运输、堆放→放线→湿水→砌底层红砖20cm →砌加气砼块→基底处理→结合部位挂网→分层抹灰→面层。

运输及堆放蒸压加气混凝土砌块时应有防雨和保护措施,防止撞坏和污染,进场后应取样复检(按500m3?一次),保证其质量外观等指标,符合要求后方可使用。

砌筑前应清洁砌筑面的灰尘,排除地面积水。砌筑前应派专人将砌块表面适量洒水湿润,使水渗入其表面达0.8~1.2cm为宜,含水率控制在15~20%。在干燥气候下以适当洒水后阴干8h后使用。

砌筑前在砼墙体的正确位置竖向每间隔420埋设φ6拉结筋若干,根据施工图在楼面放出墙体、门、窗位置线,作好标记砌筑施工。

砌筑前应进行实地排列,不足整块的可锯砖,但不得小于砌块长度的1/3.底层用粘土砖砌3层约20cm厚,上面用水泥砂浆找平抹实,以防止霉脚等缺陷,以上各层用M2.5混合砂浆满铺满挤砌筑,上下层要求十字错缝,搭接长度不小于200mm,转角处应相互咬槎。要求水平灰缝≤15mm,垂直灰缝≤20mm。砌块与砼墙、柱相接处,需要设置拉结筋,以防因收缩而拉裂墙体。与墙、柱相接处竖缝用水泥粘结砂浆(普通砂浆用107胶)粘结,厚度20mm,挤严塞实。砌筑高度每天约1.3m,余下应待再继续砌筑,使砌块阴干成型 ,防止产生收缩裂缝。

砌体墙砌至与楼板或梁底200~250mm时暂停施工,隔1天再用粘土烧结红砖斜砌或平砌,红砖与楼板之间用水泥粘结砂浆挤紧塞实。

'); })();
